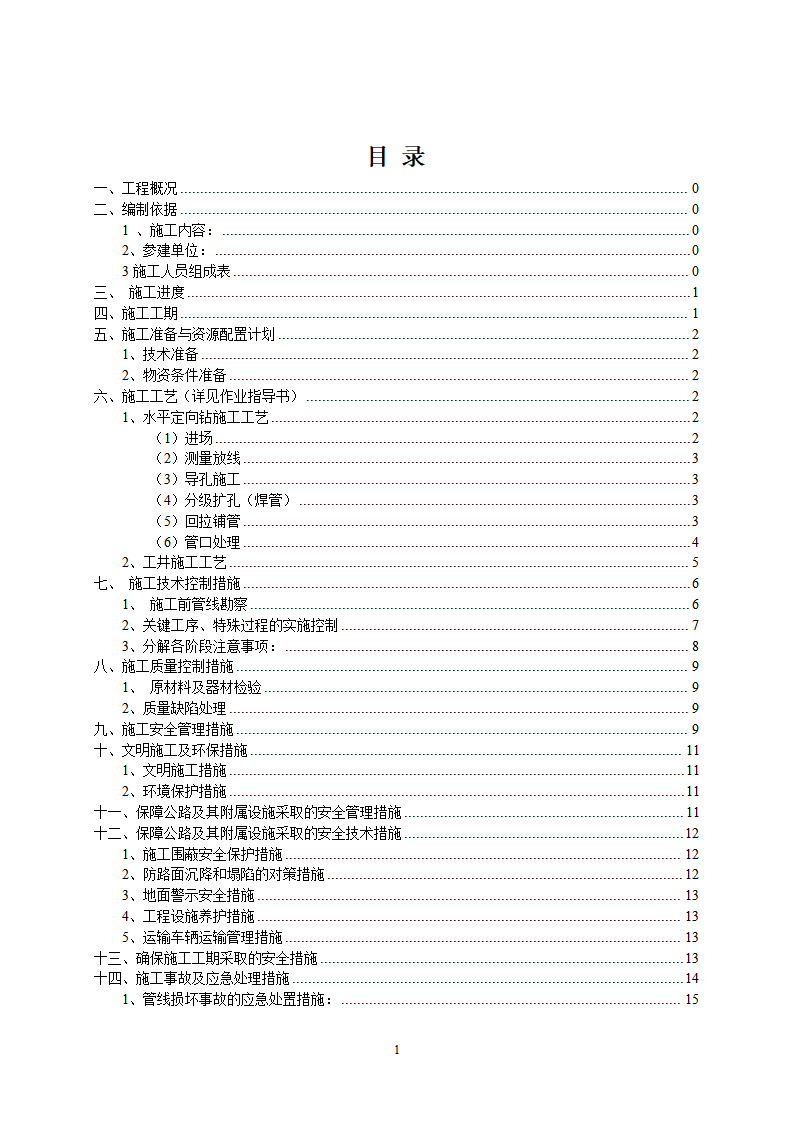

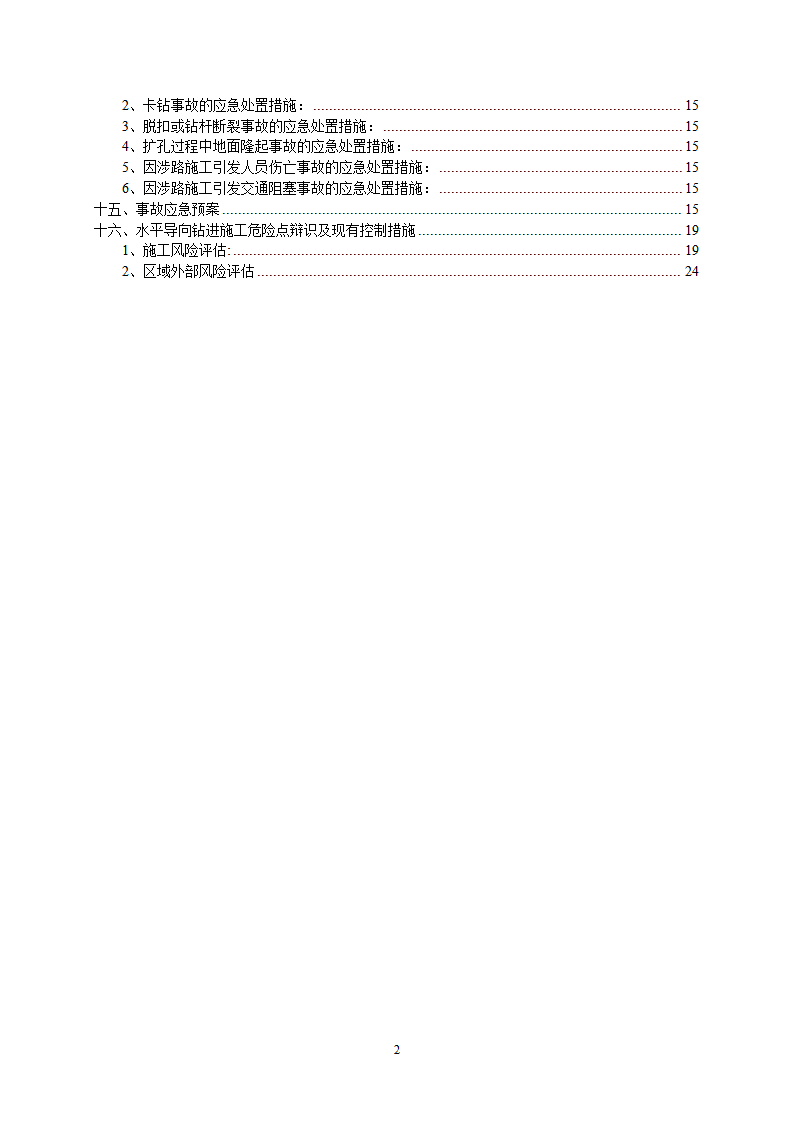

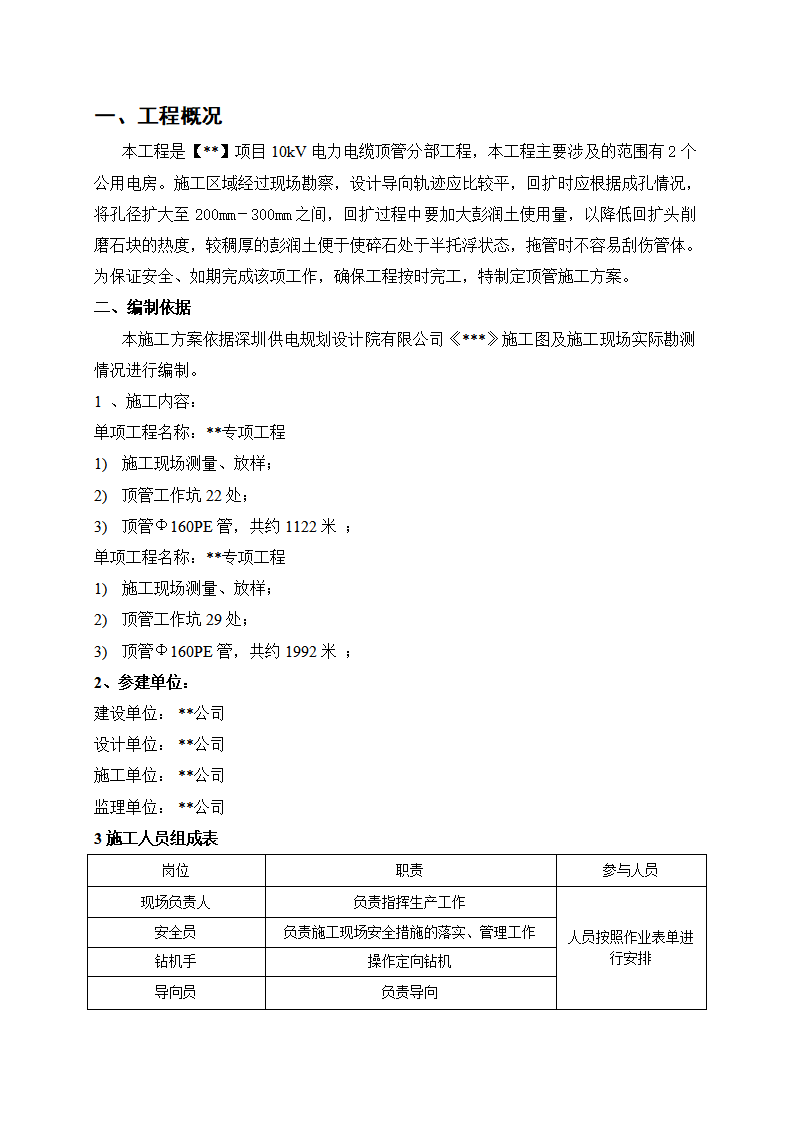

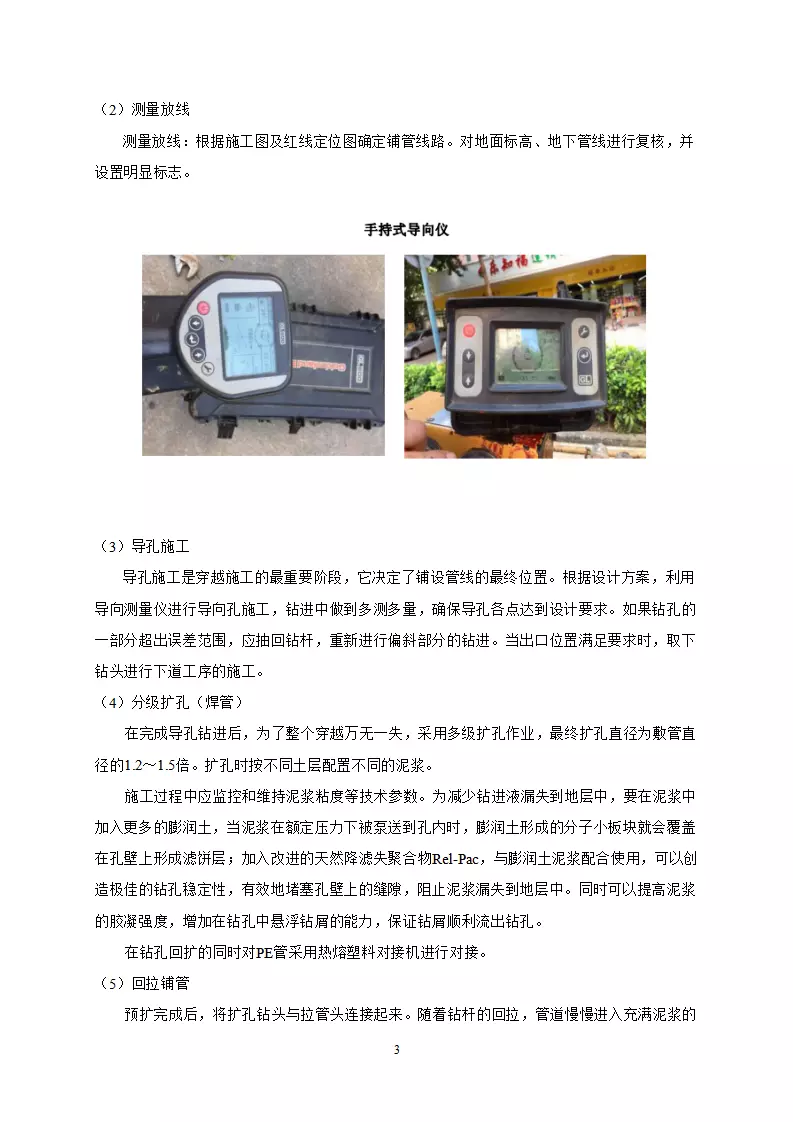

本资料是一份《顶管施工方案(非开挖电缆管道专项施工方案)》完整文档,适用于10kV电力电缆非开挖顶管工程。方案涵盖工程概况、编制依据、施工进度与工期、施工准备与资源配置、水平定向钻施工工艺(进场、测量放线、导孔施工、分级扩孔、回拉铺管、管口处理)、工井施工工艺、施工技术控制措施、质量控制措施、安全管理措施、文明施工及环保措施,以及保障公路及附属设施的安全管理与技术措施。文档还包含施工事故应急处理措施、事故应急预案、水平导向钻进施工危险点辨识及控制措施,并附有导向钻孔轨迹与既有地下管线最小安全距离、顶管施工允许偏差等数据表格。适合电力工程、市政施工单位技术人员及安全管理人员参考使用。
